Фундамент-плита: как правильно сделать своими руками

Монолитная плита кажется самым простым фундаментом: «вырыл, насыпал, залил». На деле это самый требовательный к подготовке тип основания — ошибка в подушке, армировании или гидроизоляции вылезет уже через сезон в виде трещин и неравномерной осадки. Разбираем по шагам, как правильно сделать фундамент-плиту своими руками: от подготовки котлована и песчано-щебёночной подушки до армокаркаса, заливки и ухода за бетоном. Без мифов из форумов — с упором на то, где люди чаще всего ошибаются.
Что такое монолитная плита и где она оправдана
Монолитная плита — это сплошное железобетонное основание под всей площадью дома. Армокаркас укладывают на подготовленную подушку и за один заход заливают бетоном, получая единую жёсткую платформу. Нагрузка от стен распределяется по всей опорной площади, поэтому давление на грунт получается небольшим, а сама плита «плавает» вместе с домом при сезонных подвижках, не давая стенам трескаться.
Этот тип фундамента оправдан прежде всего на проблемных грунтах:
- Слабые и пучинистые грунты — глина, суглинок, торф, насыпной и просадочный грунт. Там, где ленту «ведёт», плита работает как жёсткий поддон.
- Высокий уровень грунтовых вод. Заглублять ленту и делать подвал дорого и рискованно — сплошная плита с гидроизоляцией снизу решает проблему проще.
- Лёгкие дома без подвала — каркасные, газобетонные, из бруса, где готовая плита служит и черновым полом первого этажа.
Главный минус, о котором стоит знать заранее: под плитой нельзя сделать подвал, а переделать или подвести коммуникации после заливки сложно — все трассы планируют до бетонирования. Если грунт хороший и нужен цоколь, разумнее сравнить плиту с лентой и выбрать по расчёту.

Виды плитных фундаментов
Прежде чем браться за лопату, важно понять, какой именно тип плиты вам нужен — от этого зависит и подушка, и армирование, и толщина.
Простая (плоская) плита
Ровная плита постоянной толщины на подготовленной подушке. Самый распространённый вариант под лёгкие и средние дома. Проще всего в самостоятельном исполнении.
Ребристая плита
Плита с рёбрами жёсткости снизу (вниз или вверх). Рёбра работают как балки и повышают несущую способность при меньшем расходе бетона по полю. Применяют под тяжёлые дома и на слабых грунтах, где простой плите не хватает жёсткости.

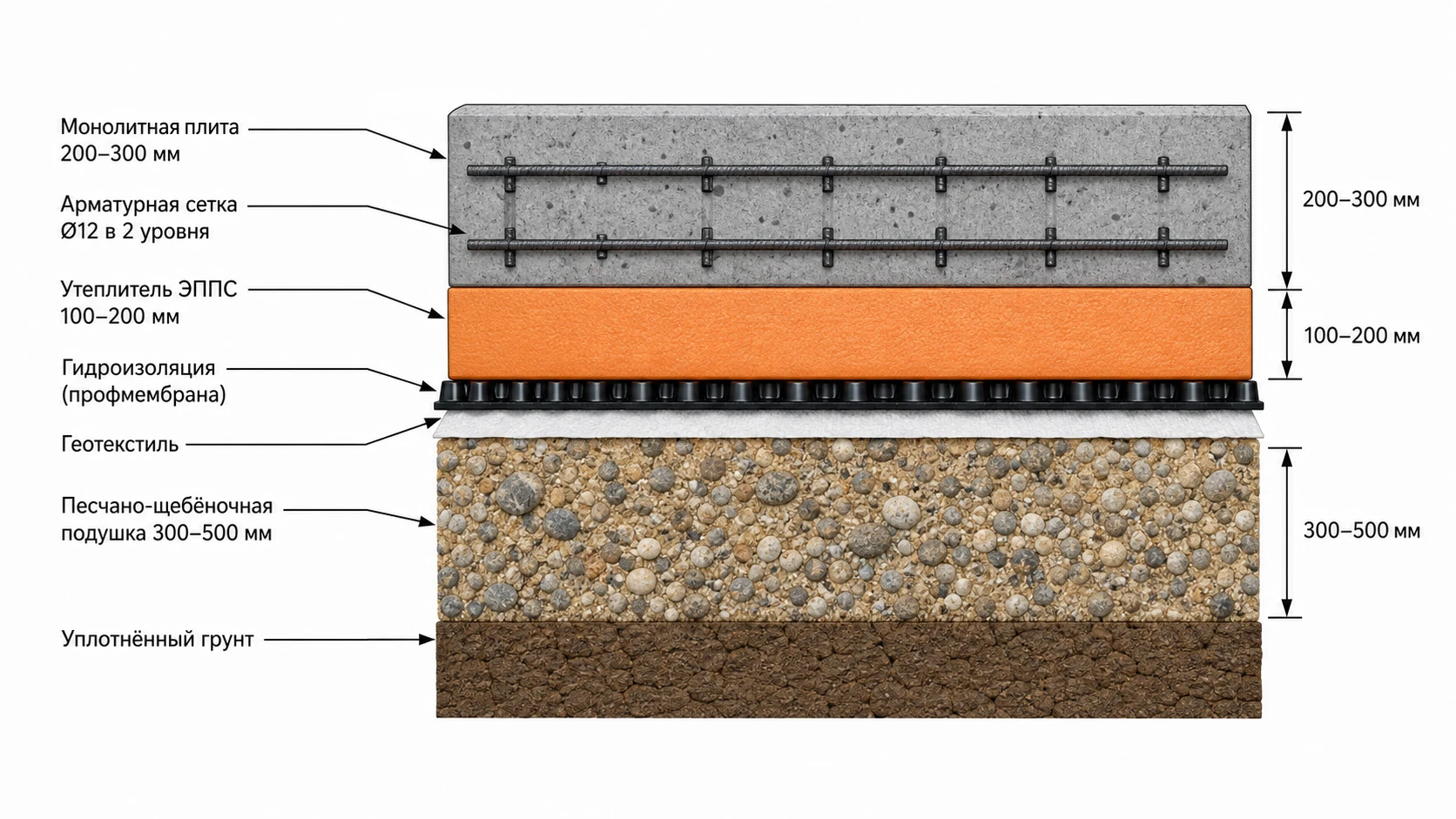

Утеплённая шведская плита (УШП)
Сложная многослойная конструкция: утеплитель из экструдированного пенополистирола укладывают под плиту и по контуру, а в тело плиты сразу закладывают контур тёплого пола и разводку коммуникаций. УШП даёт тёплое основание и готовый пол, но это уже инженерный проект, который сложно собрать без опыта — монтаж плиты и УШП под ключ здесь чаще оправдан, чем самостоятельная сборка.
Материалы и инструмент
Заранее соберите всё необходимое — заливка плиты идёт непрерывно, останавливаться на полпути нельзя.
Материалы
- Песок крупной или средней фракции для подушки (без глинистых примесей).
- Щебень фракции 20–40 мм для несущего слоя подушки.
- Геотекстиль для разделения грунта и подушки (не даёт песку уходить в грунт).
- Бетон класса B22.5 (марка М300) — рабочий класс для плитных фундаментов; B20 (М250) допускается под лёгкие дома по расчёту. Лучше заказывать готовый с завода.
- Арматура рабочая ребристая класса А500С, обычно диаметром 12–16 мм, и вязальная проволока.
- Гидроизоляция — рулонная (наплавляемая или ПВХ-мембрана) либо профилированная мембрана.
- Доска/щиты или ламинированная фанера для опалубки.
Инструмент
- Лазерный или гидроуровень/нивелир — без него ровную плиту не вывести.
- Виброрейка или глубинный вибратор для уплотнения бетона.
- Виброплита для трамбовки подушки.
- Болгарка, крючок для вязки, бетономешалка (если месите сами), правило.
Шаг 1. Разметка и котлован
Размечают плиту по проекту с запасом по периметру на подушку и опалубку (обычно +0,3–0,5 м от контура дома в каждую сторону). Выносят углы, проверяют диагонали — они должны быть равны, иначе плита получится «параллелограммом».
Снимают плодородный слой и выбирают грунт на глубину «пирога» плиты: подушка + сама плита + утеплитель (для УШП). Для простой плиты под лёгкий дом это обычно котлован глубиной 30–50 см. Дно котлована выравнивают и трамбуют — нельзя укладывать подушку на рыхлый или переувлажнённый грунт.
Шаг 2. Песчано-щебёночная подушка
Подушка — основа всей конструкции. Её задача: выровнять основание, заменить часть пучинистого грунта непучинистым материалом и равномерно передать нагрузку.
- На дно котлована укладывают геотекстиль с заходом на стенки — он не даёт песку смешиваться с грунтом.
- Насыпают песок слоями по 10–15 см, каждый слой проливают водой и трамбуют виброплитой. Общая толщина песчаного слоя — обычно 20–30 см.
- Сверху — слой щебня 10–20 см, тоже с трамбовкой. Щебень даёт жёсткое несущее основание и работает как пластовый дренаж.
Главное правило подушки — послойная трамбовка. Насыпать сразу 40 см и «притоптать» ногами нельзя: непролитый и неуплотнённый песок даст осадку, и плита просядет. Готовую подушку проверяют по уровню — перепад в пределах нескольких миллиметров на метр.
Шаг 3. Гидроизоляция и утепление
По уплотнённой подушке часто устраивают тонкую бетонную подготовку (подбетонку) толщиной 5–10 см из тощего бетона — она даёт ровную и чистую поверхность под гидроизоляцию. На малых объектах вместо неё используют профилированную мембрану.
Гидроизоляцию (рулонную или мембрану) укладывают сплошным ковром с нахлёстом полотен и заводят на будущие торцы плиты — она отсекает капиллярную влагу снизу. Для утеплённой плиты поверх гидроизоляции по проекту укладывают экструзионный пенополистирол. Все стыки проклеивают, чтобы вода не попала под плиту.
Шаг 4. Опалубка
По периметру плиты выставляют опалубку из обрезной доски, щитов или ламинированной фанеры. Высота опалубки равна толщине плиты. Щиты надёжно раскрепляют укосами и колышками снаружи — давление свежего бетона на стенки большое, слабую опалубку распирает, и плита «расплывается» по краям.
Внутреннюю поверхность опалубки полезно застелить плёнкой или обработать — чтобы доска не тянула воду из бетона и легче снималась. Верх опалубки выставляют строго по уровню: по нему будут ровнять плоскость плиты.
Шаг 5. Армирование
Плита армируется двумя сетками — нижней и верхней, потому что плита работает на изгиб и растягивающие напряжения возникают и снизу, и сверху. Это ключевое отличие от ленты, и на нём часто экономят зря.
- Рабочая арматура — ребристая класса А500С, диаметр обычно 12–16 мм, шаг ячейки 150–200 мм. Точный диаметр и шаг — по расчёту под нагрузку.
- Сетки вяжут проволокой, а не варят: сварка в местах прихваток снижает прочность стали и создаёт концентраторы напряжений.
- Между сетками ставят вертикальные «лягушки»/каркасы, чтобы выдержать рабочую высоту сечения.
- Защитный слой бетона — не менее 35–40 мм со всех сторон: снизу под нижнюю сетку ставят пластиковые фиксаторы («стульчики»), от опалубки выдерживают отступ. Арматура, лежащая на земле или прислонённая к опалубке, со временем ржавеет и теряет несущую способность.
На этом же этапе закладывают гильзы под коммуникации (вода, канализация) — после заливки добавить их будет нельзя.
Шаг 6. Заливка бетона
Плиту заливают за один заход, непрерывно — это принципиально. Если залить в два дня, на стыке образуется холодный шов, по которому плита может треснуть и через который пойдёт вода. Поэтому бетон почти всегда заказывают готовым с завода миксерами, рассчитав объём заранее.
- Бетон распределяют по опалубке равномерно, не сваливая в одну кучу.
- Каждую порцию уплотняют глубинным вибратором или виброрейкой — это выгоняет воздух и пустоты, без которых бетон не наберёт прочность. Перевибрировать тоже нельзя: расслаивается.
- Поверхность выравнивают правилом по верху опалубки и заглаживают.
Оптимальная температура заливки — +5…+25 °C. В жару бетон защищают от пересыхания, в холод применяют противоморозные добавки и прогрев — но самостоятельно зимой плиту лучше не лить.
Шаг 7. Уход за бетоном
Свежий бетон нельзя бросать «сохнуть». Первые 3–7 суток поверхность держат влажной: укрывают плёнкой или мешковиной и периодически проливают водой. Это не даёт влаге уйти слишком быстро — иначе верхний слой растрескивается, а прочность падает.
Опалубку снимают через несколько дней, когда бетон схватился. Марочную прочность бетон набирает около 28 суток при положительной температуре — раньше нагружать плиту стенами нельзя. На практике кладку часто начинают через 2–3 недели по согласованию с инженером, но полную расчётную нагрузку плита держит только после набора прочности.
Ключевые параметры плиты под частный дом (ориентиры)
| Параметр | Типичное значение | Комментарий |
|---|---|---|
| Толщина плиты | 200–300 мм | Под лёгкий дом — от 200 мм, под тяжёлый — больше; только по расчёту |
| Песчаная подушка | 20–30 см | Послойно по 10–15 см с трамбовкой и проливкой |
| Щебёночный слой | 10–20 см | Фракция 20–40 мм, работает как дренаж и жёсткое основание |
| Класс бетона | B22.5 (М300) | B20 (М250) допустим под лёгкие дома по расчёту |
| Арматура | А500С, ⌀12–16 мм | Две сетки, шаг 150–200 мм, вязка проволокой |
| Защитный слой | 35–40 мм | Со всех сторон, на фиксаторах-стульчиках |
| Набор прочности | ~28 суток | Раньше полную нагрузку не давать |
Частые ошибки при устройстве плиты
Большинство проблем с плитой закладывается не при заливке, а раньше — в подготовке. Вот что чаще всего губит результат:
- Подушка без послойной трамбовки. Насыпали сразу всё и «притоптали» — плита просядет неравномерно.
- Одна сетка вместо двух. Плита трескается на изгиб (см. выше).
- Нет защитного слоя. Арматура лежит на земле или на плёнке — ржавеет и теряет работу.
- Заливка в два дня. Холодный шов — трещина и протечка.
- Бетон не уплотнён вибратором. Внутри пустоты, прочность ниже марочной.
- Нет ухода за бетоном. Пересох в первые дни — поверхностные трещины и потеря прочности.
- Забыли гильзы под коммуникации. Потом приходится сверлить или штробить готовую плиту.
Если на участке пучинистый грунт, высокая вода или дом тяжёлый — рисков больше, и цена ошибки выше. В таких условиях расчёт и монтаж разумно доверить специалистам по фундаментам под ключ: они отвечают за результат сметой и гарантией.
Чек-лист: правильная плита по шагам
- Сделана геология, толщина и армирование плиты определены по расчёту
- Котлован выровнен, дно утрамбовано, плодородный слой снят
- Подушка уложена послойно (песок + щебень) с трамбовкой и проливкой
- Уложена сплошная гидроизоляция с нахлёстом и заходом на торцы
- Опалубка раскреплена укосами, верх выставлен по уровню
- Две арматурные сетки А500С, защитный слой 35–40 мм на фиксаторах
- Заложены гильзы под коммуникации до заливки
- Бетон B22.5 залит за один заход и уплотнён вибратором
- Плита укрыта и пролита водой первые 3–7 суток, нагрузка — после 28 суток
