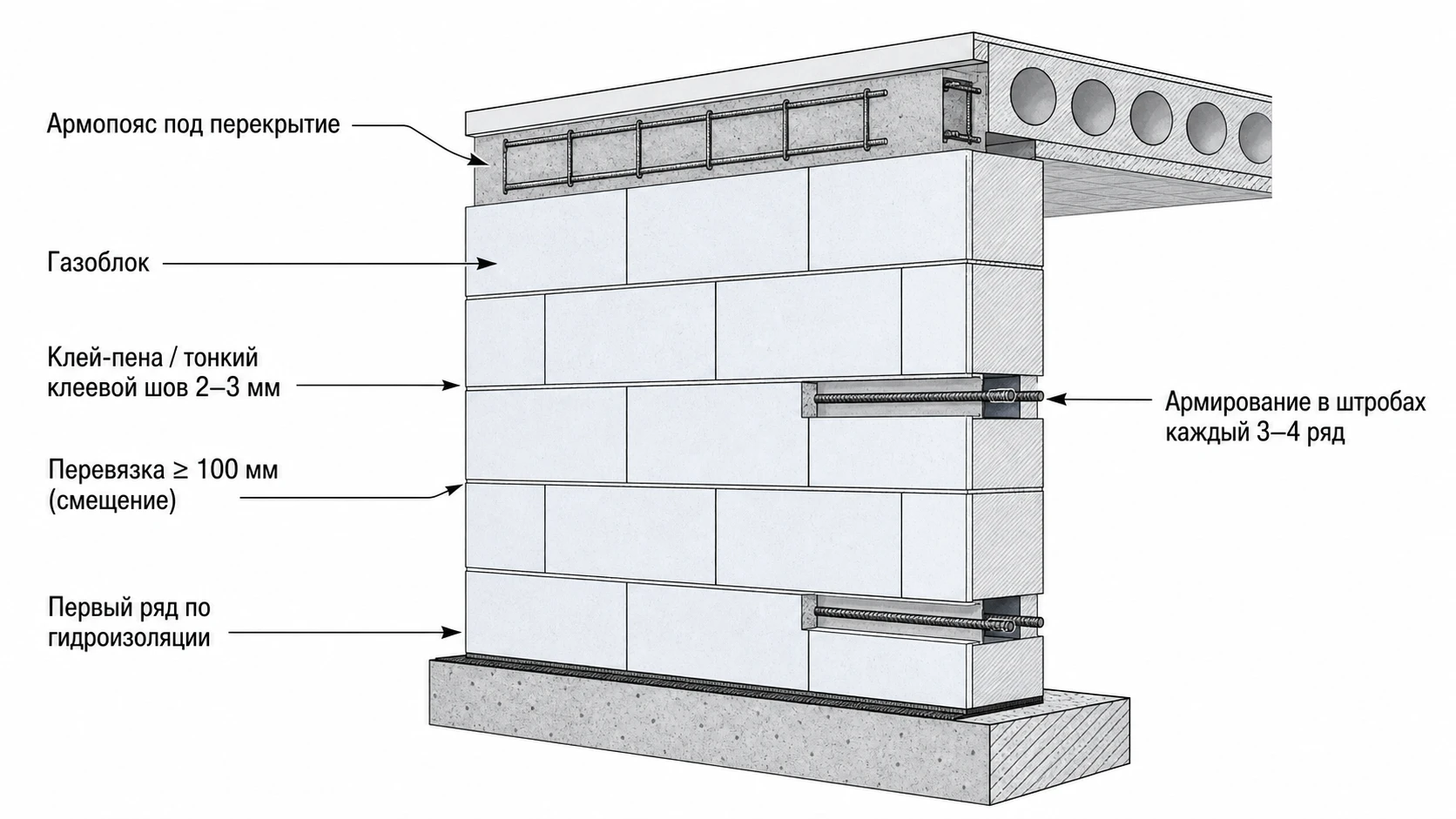

Кладка блоков своими руками: пошаговая технология кладки газобетона

Газобетон прощает новичку многое, но не первый ряд и не армирование: ошибка здесь вылезает трещинами по стене через год. Кладка блоков своими руками реальна и без бригады — нужны точная разметка, клей правильной консистенции и дисциплина по перевязке и арматуре. Разбираем технологию пошагово: от гидроизоляции фундамента и идеального первого ряда до армопояса под перекрытие и типичных ошибок, которые губят кладку.
Что понадобится: материалы и инструмент
Газобетон тем и хорош, что кладка не требует тяжёлой техники — справится один человек ручным инструментом. Но набор должен быть полным: без специнструмента шов будет толстым, а кладка кривой.
Материалы
- Газобетонные блоки нужной толщины (несущая стена — 300–400 мм) и U-образные блоки на перемычки и армопояс.
- Клей для газобетона — летний или зимний по сезону. Даёт тонкий шов 2–3 мм без мостиков холода.
- Цементно-песчаная смесь (ЦПС) — только для выравнивания и укладки первого ряда.
- Гидроизоляция на битумной основе (рулонная) — между фундаментом и кладкой.
- Арматура рифлёная диаметром 8–10 мм — для армирования рядов и проёмов.
Инструмент
- Каретка-кельма для газобетона по ширине блока — ровно дозирует клей.
- Ножовка по газобетону и угольник — для подрезки блоков.
- Рубанок и тёрка — выравнивать неровности ряда перед следующим.
- Штроборез — нарезать борозды под арматуру.
- Дрель-миксер — замешивать клей; вёдра.
- Резиновая киянка — осаживать блок по уровню.
- Строительный уровень, рулетка, карандаш, шнур-причалка.

Шаг 1. Гидроизоляция и подготовка фундамента
Газобетон активно тянет влагу, поэтому отсечь капиллярный подсос из фундамента — обязательное условие. Без гидроизоляции нижние ряды намокают, зимой влага замерзает и разрушает блок.
Сначала проверьте ровность фундамента уровнем или нивелиром: найдите самую высокую точку. От неё выравнивают всю поверхность цементно-песчаным раствором — перепады по горизонтали недопустимы, иначе первый ряд не вывести в уровень. Дайте выравнивающему слою схватиться.
На подготовленное основание раскатывают рулонную гидроизоляцию на битумной основе. Полосы кладут не встык, а с нахлёстом около 15 см, чтобы шов не пропускал воду. Гидроизоляция должна закрывать всю ширину будущей стены.
Шаг 2. Первый ряд — самый важный
От первого ряда зависит геометрия всей стены: завалили его — завалите всю коробку. Поэтому первый ряд кладут медленно и строго по уровню, на цементно-песчаный раствор, который позволяет подправить погрешности.
Разметка и угловые блоки
Начинают с углов. Выставляют четыре угловых блока строго по уровню в обеих плоскостях. В верхние грани угловых блоков вкручивают саморезы и натягивают между ними шнур-причалку — он задаёт высоту и линию ряда. Если стена длиннее 10 м, шнур провисает: в середину ставят промежуточный блок и крепят шнур к нему.
Укладка ряда
Ориентируясь на шнур, укладывают рядовые блоки на раствор. Каждый блок осаживают киянкой и проверяют уровнем по горизонтали и вертикали. Торцы блоков даже в первом ряду промазывают клеем — это создаёт плотный шов и держит тепло. В жару блоки слегка смачивают водой, чтобы клей не пересыхал раньше времени.
Закончив ряд, выкручивают саморезы и обязательно проходят верх ряда рубанком и тёркой — снимают малейшие перепады, обеспыливают. Ровный первый ряд — фундамент для тонкого клеевого шва дальше.
Шаг 3. Клей и кладка последующих рядов
Со второго ряда переходят на клей для газобетона. Сухую смесь засыпают в воду (пропорции — на упаковке), вымешивают миксером, дают постоять 5 минут и перемешивают ещё раз. Готовый клей должен держаться на зубчатой кельме и не растекаться.
Перевязка
Главное правило кладки — перевязка швов: вертикальные швы соседних рядов не должны совпадать. Смещение блока относительно нижнего ряда — минимум 100 мм (лучше на треть–половину длины блока). Перевязка распределяет нагрузку и не даёт стене расслоиться по вертикальному шву.
Нанесение клея и осадка
Клей наносят кареткой-кельмой на горизонтальную постель и на торец предыдущего блока ровным слоем — шов после осадки 2–3 мм. Блок ставят на место, прижимают и осаживают киянкой строго по уровню и шнуру. Выдавленный излишек клея снимают кельмой, не размазывая по стене.
Каждые 2–3 ряда контролируйте вертикальность стены уровнем или отвесом и при необходимости подравнивайте верх ряда тёркой. Распаковывайте только тот объём блоков, что уложите за день, — остальные держите под плёнкой, не на земле.
Клей или цементно-песчаный раствор
- Шов 2–3 мм — почти нет мостиков холода
- Стена теплее, ровнее, меньше расход смеси
- Нужен ровный автоклавный блок (1 категория)
- Основная кладка со 2-го ряда
- Шов 8–12 мм — больше теплопотери
- Выравнивает погрешности и кривые блоки
- Подходит для блоков 2 категории
- Только первый ряд и выравнивание фундамента
Шаг 4. Армирование рядов и проёмов
Газобетон хорошо работает на сжатие, но плохо — на изгиб и растяжение. Армирование снимает риск трещин в зонах концентрации напряжений.
Какие ряды и зоны армируют
- Первый (опорный) ряд над фундаментом.
- Каждый 3–4-й ряд по высоте — по рекомендации проекта.
- Зону под оконными и дверными проёмами — на ряд ниже проёма, с заведением арматуры на 0,5 м в каждую сторону от проёма.
- Опорные ряды под перекрытия.
Как армировать
Штроборезом нарезают борозды вдоль ряда, отступив от краёв блока. Пыль из штрабы выметают щёткой или пылесосом — иначе арматура не схватится с клеем. В борозды на клей укладывают рифлёную арматуру диаметром 8–10 мм: при толщине блока от 250 мм кладут два прутка, для тонких перегородок 150–200 мм достаточно одного. Штрабу заполняют клеем заподлицо.
Шаг 5. Перемычки, армопояс и завершение стены
Над проёмами и под перекрытием газобетон сам нагрузку не держит — нужны железобетонные элементы.
Перемычки над окнами и дверями
Над проёмом ставят U-образные блоки желобом вверх, укладывают в них арматурный каркас и заливают бетоном — получается монолитная перемычка. Альтернатива — готовые газобетонные армированные перемычки заводского изготовления.
Армопояс под перекрытие
Завершают этаж армопоясом — монолитным железобетонным кольцом по периметру стен. Его формируют в U-блоках или в опалубке, армируют каркасом и заливают бетоном. Армопояс распределяет точечную нагрузку от плит перекрытия и мауэрлата на всю стену, не давая блокам растрескаться. Без него опирать перекрытие прямо на газобетон нельзя.
Частые ошибки при кладке блоков
Большинство проблем с газобетонной стеной закладывается на старте. Самые распространённые ошибки:
- Кривой первый ряд. Сэкономили время на выставлении углов — получили заваленную коробку и перерасход клея на компенсацию.
- Нет гидроизоляции. Блоки тянут влагу из фундамента, нижние ряды разрушаются.
- Толстый шов раствора вместо клея. Каждый толстый шов — мостик холода; стена холоднее, штукатурка трескается по швам.
- Совпадение вертикальных швов (нет перевязки). Стена расслаивается по шву, идут вертикальные трещины.
- Пропущенное армирование рядов и зон под проёмами — трещины по углам окон.
- Перекрытие без армопояса — точечная нагрузка крошит блок.
- Незащищённая кладка под дождём — намокший газобетон долго сохнет и теряет в прочности.
Кладка керамзитобетонных блоков своими руками идёт по той же логике — гидроизоляция, ровный первый ряд, перевязка, армирование, — но кладут их обычно на цементно-песчаный раствор и шов толще, поскольку геометрия керамзитоблока менее точная.
Чек-лист кладки блоков своими руками
- Выровнял фундамент и уложил гидроизоляцию с нахлёстом 15 см
- Выставил угловые блоки строго по уровню, натянул шнур-причалку
- Первый ряд — на ЦПС, торцы блоков на клей
- Со 2-го ряда перешёл на клей, шов 2–3 мм
- Держу перевязку — смещение шва минимум 100 мм
- Армирую опорный ряд, каждый 3–4-й ряд и зоны под проёмами
- Над проёмами — перемычки в U-блоках с арматурой
- Под перекрытие залил армопояс по периметру
- Защищаю кладку от дождя, распаковываю блоки по дневной норме
