Перед укладкой плитки: подготовка, технология и этапы работ

Плитка прощает мало. Криво подготовленное основание, пропущенная гидроизоляция или неверная разметка вылезают не сразу, а через пару месяцев — отслоившейся плиткой, треснувшими швами и сыростью под кафелем. До 70% качества результата закладывается ещё до того, как мастер берёт в руки первый элемент. Разбираем по делу, что нужно сделать перед укладкой плитки, как устроена сама технология поэтапно и что важно проконтролировать после монтажа.
Почему всё решается до первого ряда
Уложить плитку ровно по подготовленной стене — задача механическая и предсказуемая. Проблемы почти всегда родом из этапов, которые идут перед укладкой: основание не выровнено, поверхность не загрунтована, во влажной зоне пропущена гидроизоляция, не сделана раскладка «по сухому». Каждая такая ошибка обходится дорого — переделка означает сбивать уже приклеенную плитку.
Логика подготовки простая: плиточный клей работает только на прочном, чистом, ровном и не пылящем основании. Если под клеем осыпающаяся штукатурка, масляная краска или пыль — сцепления не будет, и плитка отойдёт вместе со слоем основания. Поэтому грамотный мастер тратит на подготовку столько же времени, сколько на саму облицовку, и это нормально.
Дальше разберём всю цепочку: какие материалы и инструмент нужны, как подготовить основание, как сделать разметку и в какой последовательности класть плитку. Если разбираете конкретно этап подготовки максимально подробно — у нас есть отдельный разбор по выравниванию и грунтовке основания.

Материалы и инструмент: что подготовить заранее
Собрать всё до начала работы — половина успеха: замешанный клей живёт в ведре считанные часы, и бегать в магазин посреди процесса нельзя.
Материалы
- Плиточный клей под ваш тип плитки и основание (для керамогранита и тёплого пола — усиленные эластичные составы класса C2).
- Грунтовка глубокого проникновения, а на гладком бетоне — бетоноконтакт.
- Гидроизоляция (обмазочная мастика + лента в углах) для ванной, душевой и кухни.
- Затирка для швов в цвет или контраст и герметик для примыканий.
- Крестики или система выравнивания плитки (СВП), профили для наружных углов.
Инструмент
- Зубчатый шпатель (размер зуба под формат плитки), резиновый шпатель для затирки.
- Плиткорез или болгарка с алмазным диском, коронки и балеринка для отверстий.
- Лазерный или пузырьковый уровень, рулетка, угольник, карандаш.
- Дрель с миксером и ведро для замеса, резиновая киянка.
- Губки, вёдра с водой, наколенники и перчатки.
Подготовка основания — главный этап перед укладкой
Это та часть, где экономия времени мстит сильнее всего. Последовательность зависит от того, на стену или на пол кладём, но принципы общие.
1. Демонтаж и очистка
Снимают старое покрытие до прочного основания: отбивают отслаивающуюся штукатурку, удаляют обои, осыпающуюся краску, отслужившую плитку. Поверхность очищают от пыли, жира и клеевых остатков — на загрязнённое основание плитка не держится.
2. Выравнивание
Перепады проверяют правилом и уровнем. На полу незначительный перепад (примерно до 3 см) исправляют наливной самовыравнивающейся смесью, большие неровности — цементно-песчаной стяжкой. На стенах локальные ямы выводят штукатуркой или плиточным клеем, а сильно кривые стены штукатурят по маякам. Ровное основание не только красивее — оно заметно сокращает расход клея.
3. Грунтовка
Грунтовка — обязательный, а не опциональный этап. Она укрепляет верхний слой, выравнивает впитываемость, улучшает адгезию клея и сдерживает плесень. Грунт наносят валиком или кистью в 1–2 слоя и дают высохнуть по инструкции (обычно несколько часов). На плотном гладком бетоне вместо обычного грунта используют бетоноконтакт.
4. Гидроизоляция (для влажных зон)
В ванной, душевой и на кухне гидроизоляцию делают после выравнивания и грунтовки, но до укладки. Обмазочную мастику наносят в 2 слоя на пол с заходом на стены 15–20 см, в душевой — на всю высоту мокрой зоны. Внутренние углы и примыкания пол/стена проклеивают гидроизоляционной лентой — именно там чаще всего протекает.

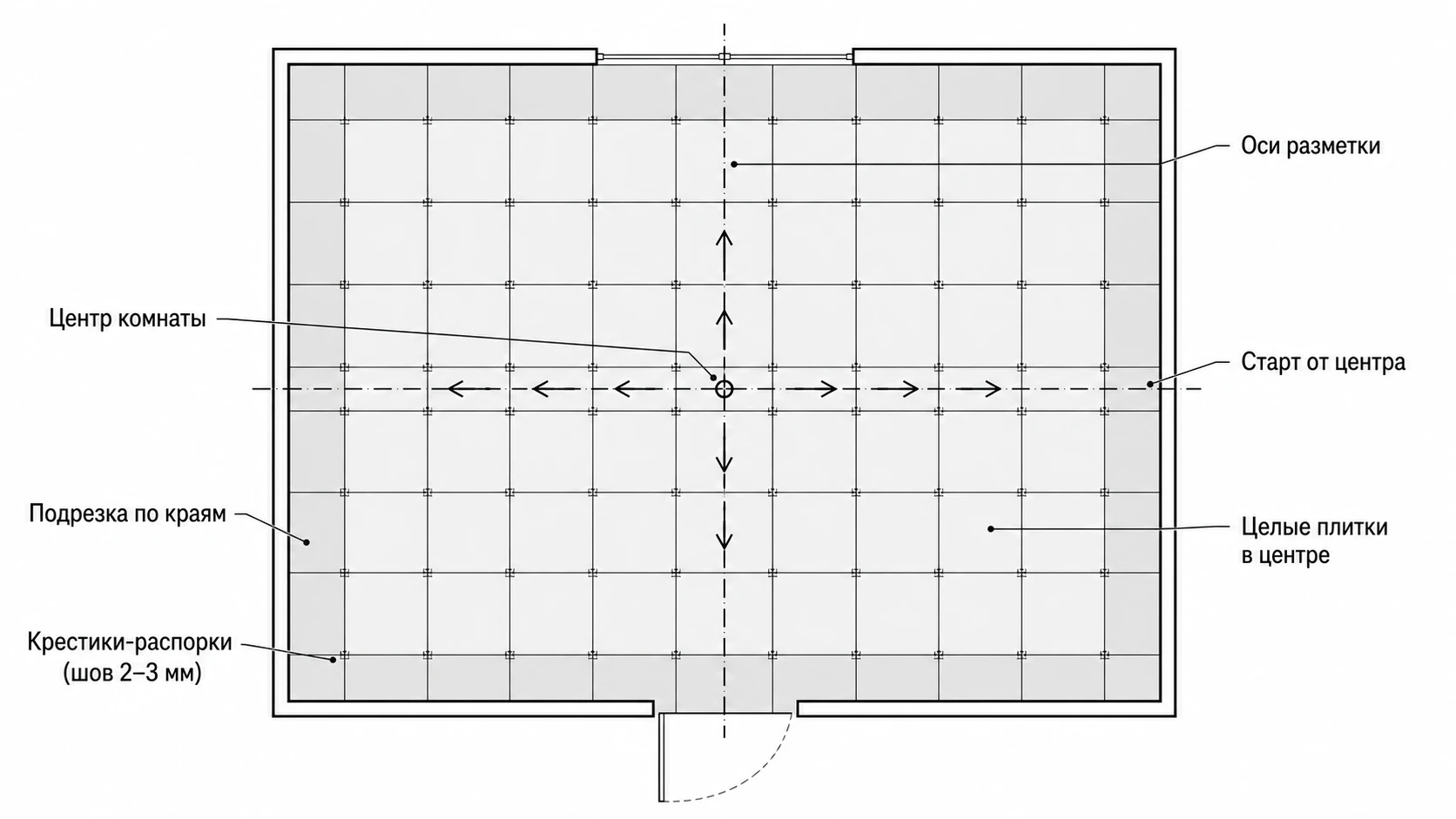

Разметка и раскладка «по сухому»
Перед тем как мазать клей, плитку раскладывают насухо или вычерчивают раскладку на схеме. Это позволяет увидеть, где окажутся подрезки, и подвинуть рисунок так, чтобы узкие обрезки не попали на видное место.
- Находим центр и базовую линию. На полу обычно отбивают перпендикулярные оси от центра комнаты; на стене — от ровной горизонтальной линии по уровню, а не от пола (пол часто завален).
- Планируем подрезку. Подрезанные плитки уводят в дальние и менее заметные углы, под мебель, к выходу. Целую плитку оставляют на входе и на главной видимой стене.
- Выбираем способ раскладки. Прямая (шов в шов), вразбежку, по диагонали, ёлочкой — каждый даёт свой рисунок и свой расход. Диагональ и ёлочка добавляют 10–20% к расходу за счёт подрезки.
Подробный разбор схем и того, как они влияют на восприятие комнаты, — в материале о том, какие бывают укладки плитки.
Технология укладки плитки: этапы монтажа
Когда основание готово и разметка сделана, сам монтаж идёт по понятному циклу. Принцип одинаков для пола и стены, отличается только направление старта.
Шаг 1. Замешиваем клей
Сухую смесь засыпают в воду (а не наоборот), вымешивают миксером до однородной пасты без комков, дают «дозреть» 5–10 минут и перемешивают ещё раз. Замешивают порциями, которые успеете выработать за 1–2 часа.
Шаг 2. Наносим клей
Клей наносят на основание и распределяют зубчатым шпателем под одинаковым углом — гребёнка задаёт равномерную толщину. Площадь намазывают такую, чтобы успеть уложить плитку, пока клей не подсох (обычно 0,5–1 м²). Крупноформатную плитку и керамогранит кладут методом двойного нанесения — клей и на основание, и на тыл плитки, чтобы под ней не было пустот.
Шаг 3. Кладём и осаживаем
Плитку прижимают, слегка двигают «на сдир» и осаживают резиновой киянкой, контролируя плоскость уровнем. Между плитками ставят крестики или клинья СВП — система выравнивания не даёт соседним элементам встать с перепадом по высоте.
Шаг 4. Контроль и подрезка
Каждые несколько плиток проверяют общую плоскость правилом. Подрезку по краям, вокруг труб и розеток делают плиткорезом и коронками. Излишки клея из швов сразу вычищают — засохший потом не выковырять.
Шаг 5. Пауза перед затиркой
После укладки клею дают набрать прочность — как правило, не меньше 24 часов, а под полную нагрузку и затирку лучше 48–72 часа. Только потом вынимают крестики и затирают швы.
Этапы работ и ориентиры по времени
| Этап | Что делаем | Ориентир по времени |
|---|---|---|
| Демонтаж и очистка | Снять старое покрытие, обеспылить | 0,5–1 день |
| Выравнивание | Стяжка/штукатурка по маякам или наливной пол | 1 день + сушка |
| Сушка стяжки | Набор прочности перед укладкой | до ~28 дней (наливной — быстрее) |
| Грунтовка | 1–2 слоя, межслойная сушка | несколько часов |
| Гидроизоляция | 2 слоя мастики + лента в углах | 1 день + сушка |
| Укладка плитки | Замес клея, монтаж, подрезка | зависит от площади |
| Сушка клея | До затирки и нагрузки | 24–72 часа |
| Затирка швов | Заполнение и очистка швов | 0,5–1 день |
Что делать после укладки плитки
Облицовка закончена не тогда, когда положена последняя плитка, а когда обработаны швы и поверхность вышла в эксплуатацию без нагрузок раньше срока.
- Выдержать паузу. Минимум сутки не ходить по полу и не нагружать стену; для затирки — дождаться полного схватывания клея (обычно 24–48 часов).
- Затереть швы. Заполнить швы затиркой, выбрав состав под условия: для влажных зон надёжнее эпоксидная или цементная с полимерными добавками.
- Загерметизировать примыкания. Стыки пол/стена, углы ванны и душевого поддона заполняют санитарным силиконом, а не затиркой — там нужна эластичность.
- Очистить поверхность. Цементный налёт смывают сразу влажной губкой; засохший снимают специальным кислотным очистителем, а не металлической щёткой.
- Дать набрать прочность. Полную влагостойкость затирка набирает за несколько суток — мыть пол с водой и пользоваться душем лучше после этого срока.
Если объём большой или зона ответственная (мокрая зона, тёплый пол, крупный формат), на подготовку и монтаж разумно позвать бригаду — укладку плитки под ключ делают с гидроизоляцией, гарантией на швы и бесплатным замером.
Чек-лист: готово ли всё перед укладкой
- Старое покрытие снято, основание прочное и обеспыленное
- Перепады выведены, основание ровное по правилу и уровню
- Стяжка/штукатурка высохла и набрала прочность
- Поверхность загрунтована в 1–2 слоя
- Во влажной зоне сделана гидроизоляция с лентой в углах
- Сделана раскладка по сухому, подрезка уведена в незаметные места
- Клей, затирка, крестики/СВП и инструмент подготовлены заранее
- Заложен запас плитки 5–15% под бой и подрезку
