Полусухая стяжка своими руками: пошаговая инструкция

Алексей Тарасов · 24 июля 2026 · 13 мин чтения 67 600
Полусухая стяжка своими руками: пошаговая инструкция

Полусухую стяжку реально сделать своими руками — без пневмонагнетателя, на бетономешалке и ручной трамбовке. Главное — поймать правильную влажность раствора и не торопиться с затиркой. В этой инструкции разбираем именно практику: как замесить жёсткую смесь с фиброй, выставить маяки, утрамбовать слой, затереть поверхность, нарезать швы и правильно ухаживать за стяжкой, чтобы она не потрескалась и не забухтела.

Что нужно знать перед началом

Эта статья — про процесс укладки руками. Что такое полусухая стяжка, чем она отличается от мокрой, какой у неё состав и сроки высыхания, подробно разобрано в обзорной статье какая стяжка полусухая — рекомендую прочитать её перед работой, чтобы понимать логику технологии. Здесь же сразу переходим к делу.

Сделать полусухую стяжку самому реально, но честно оцените силы: это тяжёлый физический труд с жёстким раствором, и работать нужно быстро — вся залитая порция должна быть выровнена и затёрта в течение часа-полутора, пока цемент не схватился. На большой площади в одиночку не справиться: нужен хотя бы помощник, иначе раствор «встанет» раньше, чем вы дойдёте до затирки.

Ключевая сложность для новичка — поймать влажность раствора. Перельёте воды — получите по сути мокрую стяжку с усадкой и трещинами. Недольёте — слой не уплотнится и будет крошиться. Поэтому первый замес делайте небольшим и потренируйтесь на «правиле комка» (см. ниже).

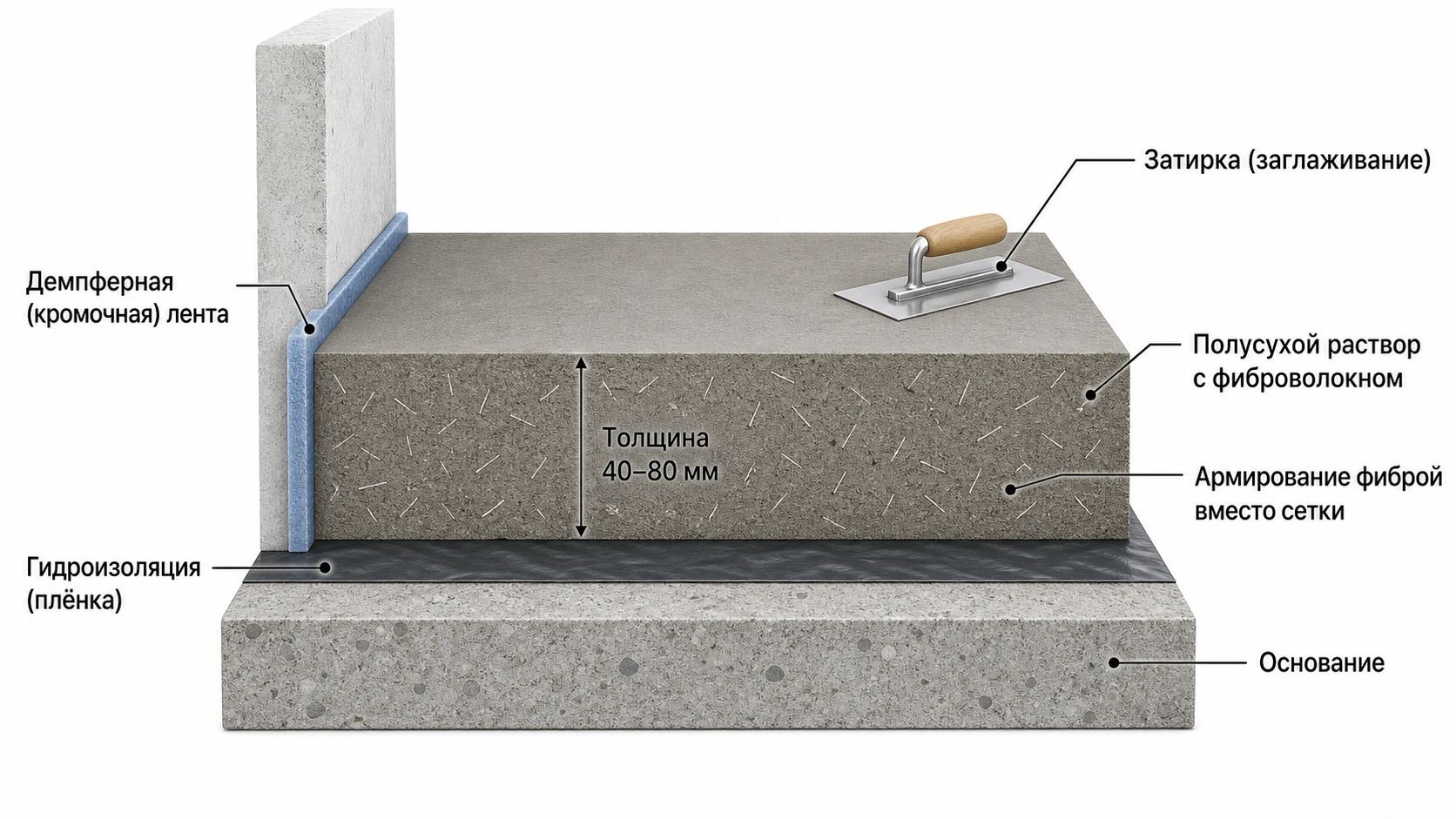

Разрез полусухой стяжки: гидроизоляция, фиброраствор и кромочная лента
Разрез полусухой стяжки: гидроизоляция, фиброраствор и кромочная лента

Инструмент и материалы

Минимальный набор, чтобы сделать полусухую стяжку без промышленной механизации:

Материалы

  • Цемент М400–М500, свежий, без комков.
  • Мытый/сеяный песок без глины, модуль крупности 2–2,5.
  • Фиброволокно (полипропиленовое 12 мм) — около 600–900 г на кубометр смеси.
  • Пластификатор — по инструкции производителя.
  • Плёнка или рубероид на гидроизоляцию, демпферная (кромочная) лента по периметру.

Инструмент

  • Бетономешалка (миксер-насадка не подойдёт — раствор слишком густой).
  • Лазерный или водяной уровень для выноса нуля.
  • Правило (1,5–2 м), мастерок, кельма, штыковая лопата, вёдра.
  • Тёрка или затирочная машина («вертолёт») — машину можно взять в аренду на день.
  • Профиль/трубы под маяки, болгарка с диском по бетону — для нарезки швов.
«Правило комка» — главный тест влажности
Сожмите горсть готового раствора в кулаке. Правильная смесь держит форму плотного комка, не рассыпается и НЕ выделяет воду между пальцами. Если с руки капает вода — переборщили, добавьте сухой смеси. Если комок рассыпается — воды мало, добавьте чуть-чуть. Этот тест делайте при каждом замесе.

Шаг 1. Подготовка основания

Снимите старую стяжку, если она бухтит или разрушена, уберите весь мусор и тщательно обеспыльте поверхность — пыль резко ухудшает сцепление. Крупные щели, штробы и стыки плит заделайте раствором. Перепады и явные бугры сбейте, чтобы толщина стяжки была более-менее равномерной.

Проверьте основание на прочность: если старая бетонная плита крошится, обработайте грунтовкой глубокого проникновения. Полусухую стяжку можно класть и как связанную (по плите), и как «плавающую» — по гидроизоляции или утеплителю; для квартиры чаще делают плавающую.

Шаг 2. Гидроизоляция и кромочная лента

Расстелите плёнку (200 мкм) или рубероид по всему полу с нахлёстом полос 10–15 см и заводом на стены выше уровня будущей стяжки. Стыки проклейте скотчем — слой должен быть сплошным, без разрывов. Гидроизоляция нужна, потому что полусухая стяжка остаётся паропроницаемой весь срок службы, и она же не даёт влаге из раствора уйти в основание.

По всему периметру стен и вокруг колонн наклейте демпферную (кромочную) ленту. Она компенсирует температурное расширение стяжки и отсекает её от стен — без ленты слой при нагреве упрётся в стены и потрескается. Излишек ленты срежете после.

Шаг 3. Вынос нуля и установка маяков

Лазерным уровнем (или водяным) отбейте по стенам линию чистого пола — нулевую отметку. Найдите самую высокую точку основания: именно от неё считается минимальная толщина стяжки (не тоньше 40 мм над высшей точкой).

Маяки удобнее всего делать растворными: выкладываете дорожки-кучки из того же полусухого раствора и формируете по ним площадки строго по лазеру. Можно использовать и Т-профиль или трубы, выставленные на растворные марки. Шаг между маяками — на 20–30 см меньше длины вашего правила (обычно 1–1,5 м), первый ряд — с отступом 20–30 см от стены. Дайте растворным маякам немного схватиться, прежде чем заливать между ними.

Шаг 4. Замес раствора с фиброй

Засыпьте в бетономешалку песок и цемент в пропорции примерно 3:1 (на М500) и перемешайте насухо. Фибру добавляйте распушённой, малыми порциями — удобно заранее размешать её в воде, чтобы волокна не сбивались в комки. Пластификатор разведите в воде по дозировке.

Воду вливайте постепенно, небольшими порциями, постоянно проверяя смесь на «правило комка». Нужная консистенция — влажный рассыпчатый раствор, который комкуется, но не течёт. Лучше недолить и добавить, чем перелить: лишнюю воду уже не убрать. Готовьте раствор порциями под тот участок, который успеете уложить и затереть за час.

Не перелейте воду
Самая частая ошибка новичка — добавить «для удобства» лишней воды. Раствор станет пластичнее и его проще разравнивать, но вы получите ту самую усадку и трещины, ради избавления от которых и делается полусухая стяжка. Если из комка в кулаке выступает вода — смесь испорчена для полусухой технологии.

Шаг 5. Укладка и трамбовка

Высыпайте раствор между маяками и распределяйте лопатой и ногами чуть выше уровня маяков. Затем тщательно утрамбуйте слой — ногами, тёркой или ручной трамбовкой. Уплотнение здесь критично: именно трамбовка, а не вода, делает стяжку монолитной. Рыхлые непротрамбованные зоны потом бухтят и крошятся под нагрузкой.

Особое внимание — углам, примыканиям к стенам и зонам вокруг труб: туда раствор надо подбить и уплотнить вручную кельмой. Работайте «от себя», от дальней стены к выходу, чтобы не топтать уже уложенные участки.

Шаг 6. Стяжка по маякам правилом

Уложив и утрамбовав участок, снимите излишки правилом, опирая его на два соседних маяка и двигая зигзагообразными движениями на себя. Срезанный раствор подкидывайте в просевшие места и снова проходите правилом. Цель — вывести плоскость строго по маякам, без ям и бугров. Если появилась ямка, подсыпьте раствор и снова протяните правилом — пока поверхность не станет ровной.

Шаг 7. Затирка поверхности

Затирка уплотняет верхние сантиметры и выводит финишную ровность. Начинать нужно, пока верхний слой ещё не схватился — обычно в течение часа после укладки участка. Если делаете тёркой вручную — круговыми движениями заглаживаете поверхность; для большой площади берите в аренду затирочную машину-«вертолёт», она уплотнит и выровняет верх до отклонения порядка 2 мм на 2 метра.

Если поверхность подсыхает и плохо затирается, слегка сбрызните её водой из распылителя — но именно слегка, не разливая лужи. После затирки растворные маяки, если они мешают плоскости, заглаживаются заподлицо.

Шаг 8. Нарезка деформационных швов

На больших площадях и в дверных проёмах полусухая стяжка, как и любая цементная, нуждается в усадочных (деформационных) швах, иначе при наборе прочности возможны трещины в случайных местах. Швы нарезают болгаркой с диском по бетону на глубину примерно 1/3 толщины слоя.

  • Обязательно — поперёк дверных проёмов (по линии порога).
  • На больших площадях — картами примерно 6×6 м (для тёплого пола — по контуру каждого греющего контура/комнаты).
  • Швы режут после первичного схватывания, обычно в течение первых суток.

Позже швы можно заполнить эластичным герметиком.

Шаг 9. Уход: как «поливать» полусухую стяжку

Здесь у новичков много путаницы, поэтому разберём прямо. Полусухую стяжку не нужно обильно проливать водой, как мокрую: в ней и так ровно столько воды, сколько требуется цементу на гидратацию. Задача ухода — не дать этой влаге испариться слишком быстро в первые дни, иначе цемент не доберёт прочность, и поверхность запылит.

Поэтому правильный уход такой:

  • Сразу после затирки укройте стяжку плёнкой по всей площади, внахлёст, чтобы влага не уходила. Держите укрытой несколько дней (3–7).
  • Если в помещении жарко и сухо, на 2–3-й день можно слегка увлажнить поверхность из распылителя и снова накрыть плёнкой — но не заливать водой.
  • Исключите сквозняки, прямое солнце и нагрев первые дни — именно они пересушивают стяжку и дают трещины.
  • Не включайте тёплый пол минимум 28 суток (прогрев — постепенный, по инструкции системы).

То есть «поливать» в буквальном смысле полусухую стяжку обычно не надо — её достаточно держать под плёнкой и при необходимости лишь слегка сбрызгивать.

Сроки готовности полусухой стяжки

ЭтапСрок после укладкиЧто можно делать
Первичное схватывание≈ 12 часовАккуратно ходить, нарезать швы
Снятие плёнки3–7 днейУход завершён
Плитка, линолеум, ковролин≈ 7–14 днейУкладка влагостойких покрытий
Ламинат, паркет21–28 сутокПосле проверки влажности стяжки
Полная прочность28 сутокЛюбые нагрузки, запуск тёплого пола

Частые ошибки при укладке своими руками

Большинство проблем с самодельной полусухой стяжкой — из-за нескольких типовых промахов:

  • Перелив воды. Раствор становится мокрым, появляется усадка и трещины — главная ошибка новичков.
  • Слабая трамбовка. Непротрамбованный слой бухтит и крошится; уплотнение важнее «красивого» разравнивания.
  • Поздняя затирка. Если верх схватился, машина уже не уплотнит его — поверхность останется рыхлой и пылящей.
  • Нет демпферной ленты и швов. Стяжка упирается в стены и трескается при расширении.
  • Толщина меньше 40 мм. Тонкий слой не сцепляется и отслаивается — добирайте высоту керамзитом, а не делайте слой тоньше.
  • Пересушивание. Стяжку оставили открытой на сквозняке и солнце — влага ушла, прочность не набралась.
  • Лежалый цемент или песок с глиной. Слабый раствор, пыление поверхности.

Чек-лист самостоятельной укладки

  • Помощник есть, объём реально успеть затереть за час на порцию
  • Основание очищено, обеспылено, щели заделаны
  • Гидроизоляция сплошная, по периметру — демпферная лента
  • Ноль вынесен лазером, маяки с шагом меньше длины правила
  • Раствор проходит «правило комка» (без переизбытка воды)
  • В смеси фибра и пластификатор
  • Слой утрамбован, выведен правилом по маякам
  • Затирка сделана до схватывания верхнего слоя
  • Нарезаны швы в проёмах и на больших картах
  • Стяжка укрыта плёнкой, без сквозняков и солнца
  • Сроки соблюдены: ходить через 12 ч, покрытие — по типу

Частые вопросы

Можно ли сделать полусухую стяжку без специального оборудования?
Да, на бетономешалке и ручной трамбовке. Без пневмонагнетателя сложнее замешивать и подавать раствор, а затирочную машину лучше взять в аренду — вручную тёркой вывести идеальную плоскость на большой площади тяжело. На небольшую комнату реально справиться полностью руками с помощником.
Как правильно поливать полусухую стяжку?
Обильно проливать её, как мокрую, не нужно — воды в растворе ровно столько, сколько требует цемент. Достаточно укрыть стяжку плёнкой на 3–7 дней, чтобы влага не испарилась слишком быстро. В жару можно слегка сбрызнуть поверхность из распылителя и снова накрыть, но не заливать водой.
Как поймать правильную влажность раствора?
По «правилу комка»: сжатая в кулаке горсть должна держать форму и не выделять воду между пальцами. Воду добавляйте малыми порциями и проверяйте каждый замес. Лучше недолить и добавить, чем перелить — лишнюю воду уже не убрать.
Через сколько затирать полусухую стяжку?
В течение примерно часа после укладки участка, пока верхний слой ещё не схватился. Если затянуть, машина или тёрка уже не уплотнят поверхность, и она останется рыхлой и пылящей.
Нужно ли армировать стяжку сеткой, если есть фибра?
Для обычной квартирной стяжки фибры достаточно — она работает как объёмное армирование от усадочных трещин. Сетку добавляют при большой толщине, высоких нагрузках или поверх труб водяного тёплого пола.
Когда можно укладывать напольное покрытие?
Плитку и линолеум — примерно через 7–14 дней, ламинат и паркет — через 21–28 суток и только после проверки остаточной влажности стяжки. Полную прочность слой набирает за 28 суток, тогда же можно запускать тёплый пол.
Нет времени и сил на ручную стяжку?
Механизированная полусухая стяжка делается за один день: раствор с фиброй подаётся насосом, ровность выводит затирочная машина. Рассчитаем толщину и стоимость под вашу площадь — без обязательств.
Как мы делаем полусухую стяжку
Алексей Тарасов
Автор статьиАлексей Тарасов
Мастер отделки и ремонта · 13 лет опыта
Ремонт квартир и домов под ключ: стяжка и наливные полы, плитка, штукатурка, натяжные потолки, установка окон и дверей. Контролирует геометрию и качество на каждом этапе.
Telegram Max
