Земляные работы: виды, технология, нормы и документы

Земляные работы — это первый и один из самых ответственных этапов любой стройки: от траншеи под трубу до котлована под многоэтажку. Ошибка в откосах или глубине оборачивается обрушением стенок, подтоплением и переделкой. Разбираем по делу: какие бывают земляные работы, как устроена технология разработки грунта, какие нормы откосов и глубины действуют, в каких зонах нужен допуск и какие документы оформляют перед тем, как взяться за лопату или экскаватор.
Что такое земляные работы и где они применяются
Земляные работы — это комплекс операций по разработке, перемещению, укладке и уплотнению грунта при возведении земляных сооружений: выемок (траншей, котлованов) и насыпей. К ним относят копку, выемку и обратную засыпку грунта, планировку участка, устройство насыпей и обратных засыпок, уплотнение. Это нулевой цикл — то, что делают до фундамента и инженерных сетей.
Кстати, о написании: правильно — именно «земляные работы» (от «земля»), а не «земельные». «Земельные» относятся к юридической стороне (земельный участок, кадастр), а «земляные» — к физической разработке грунта. На стройке и в сметах используют термин «земляные».
Где встречаются земляные работы:
- Под фундамент. Котлован под плиту или подвал, траншеи под ленту, бурение под сваи.
- Под инженерные сети. Траншеи под водопровод, канализацию, газ, кабель, дренаж и ливнёвку.
- Планировка участка. Срезка и подсыпка грунта, выравнивание рельефа, вертикальная планировка под застройку.
- Дорожные и благоустроительные. Корыто под дорогу или площадку, насыпи, отсыпка оснований.
- Подземные сооружения. Котлованы под резервуары, погреба, бассейны, септики.
Объём и сложность земляных работ напрямую определяют сроки и бюджет стройки, поэтому их планируют и считают заранее — по проекту и смете, а не «на глаз».

Виды земляных работ
Земляные работы классифицируют по типу земляного сооружения и характеру операций. Понимание видов помогает правильно подобрать технику, рассчитать объём и заложить нормы безопасности.
По типу сооружения
- Траншеи — узкие линейные выемки под трубопроводы, кабели и ленточные фундаменты. Бывают с вертикальными стенками, с откосами и смешанные (нижняя часть вертикальная, верхняя — с откосом).
- Котлованы — выемки большой площади под фундаментные плиты, подвалы, подземные сооружения. Разрабатывают с откосами или с креплением стенок.
- Насыпи — искусственно отсыпанный и уплотнённый грунт (под дороги, площадки, подъезды).
- Планировка — срезка и подсыпка грунта для выравнивания участка под нужные отметки.
По характеру операций
- Разработка (выемка) грунта — основная операция: грунт вынимают экскаватором или вручную.
- Перемещение и транспортировка — отвал, погрузка на самосвал, вывоз лишнего грунта.
- Обратная засыпка — возврат грунта в пазухи фундамента и траншеи с послойным уплотнением.
- Уплотнение (трамбовка) — виброплитами, катками, трамбовками до проектной плотности.
- Зачистка дна (недобор) — финишная ручная доработка дна выемки до проектной отметки.
По способу выполнения
Механизированный (экскаватор, бульдозер, погрузчик), ручной (лопата, мотобур — для малых объёмов, стеснённых условий и доработки) и комбинированный. На практике основной объём берёт техника, а доработку дна и места возле коммуникаций делают вручную, чтобы не повредить сети.
Виды земляных работ и применяемая техника
| Вид работ | Где применяется | Основная техника | Особенность |
|---|---|---|---|
| Траншеи | Сети, ленточный фундамент | Экскаватор с узким ковшом, мотобур | Откосы или крепление при глубине от 1,5 м |
| Котлованы | Плита, подвал, подземные сооружения | Экскаватор, самосвал | Откосы по типу грунта или шпунт |
| Выемка грунта | Любой нулевой цикл | Экскаватор, погрузчик | Вывоз или отвал лишнего грунта |
| Планировка участка | Подготовка под застройку | Бульдозер, грейдер | Срезка/подсыпка до проектных отметок |
| Обратная засыпка | Пазухи фундамента, траншеи | Погрузчик, виброплита | Послойное уплотнение слоями 20–30 см |
| Ручные работы | Стеснённые условия, доработка дна | Лопата, ручная трамбовка | Возле сетей и под чистовую отметку |
Технология и этапы земляных работ
Технология производства земляных работ выстроена так, чтобы выемка была устойчива, дно — точно на проектной отметке, а грунт вокруг не подмок и не обрушился. Общая последовательность одинакова для большинства объектов.
1. Подготовительный этап
Расчистка площадки от мусора, кустарника и пней, снятие плодородного слоя (его складируют отдельно для последующего благоустройства). Геодезическая разбивка: выносят оси и контуры будущей выемки, устанавливают обноску и отметки. До начала копки обязательно уточняют расположение подземных коммуникаций.
2. Водоотведение
Если есть риск подтопления, устраивают открытый водоотлив (приямки и насосы) или водопонижение (иглофильтры, дренаж). Сухая выемка устойчивее и безопаснее.
3. Разработка грунта
Основной объём вынимают экскаватором с устройством откосов или креплением стенок. Грузят на самосвал либо отсыпают в отвал на безопасном расстоянии от бровки. Важно соблюдать проектную геометрию и не допускать переборов.
4. Зачистка дна (недобор)
Экскаватор оставляет защитный слой 5–20 см над проектной отметкой, чтобы не разрыхлить основание. Этот недобор дорабатывают вручную или планировщиком — так несущий грунт под фундаментом сохраняет естественную плотность.
5. Обратная засыпка и уплотнение
После устройства фундамента или укладки сети пазухи и траншеи засыпают послойно (20–30 см) с уплотнением виброплитой или трамбовкой до требуемой плотности. Без уплотнения грунт со временем просядет, утянув за собой отмостку, дорожки и полы.

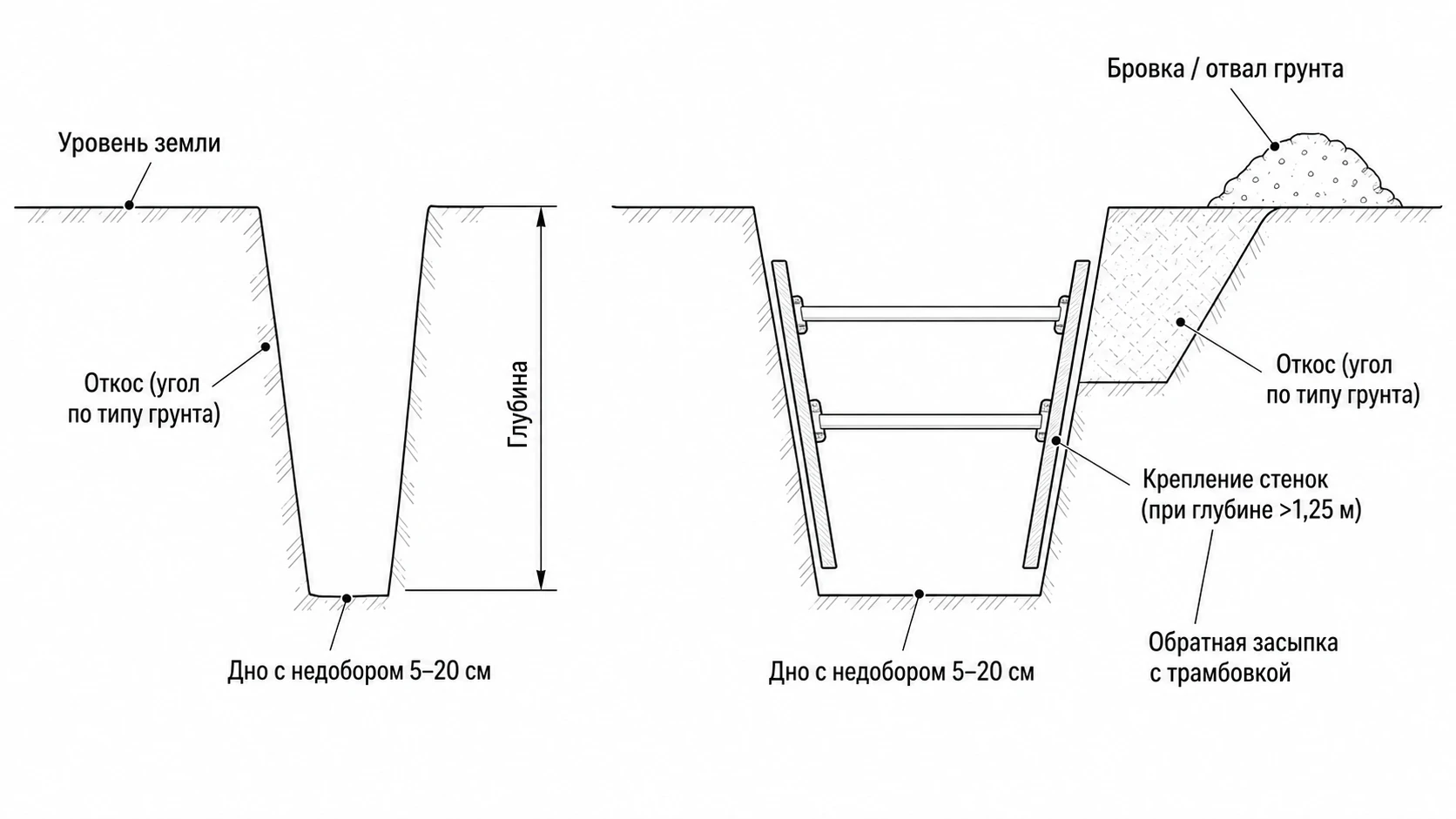

Нормы: откосы, глубина и крепление стенок
Главный вопрос безопасности земляных работ — устойчивость стенок выемки. По нормам (СП 45.13330 «Земляные сооружения, основания и фундаменты») глубокие выемки делают либо с откосами, либо с креплением стенок.
Когда можно копать с вертикальными стенками без крепления
В грунтах естественной влажности при отсутствии грунтовых вод временные выемки с вертикальными стенками без креплений допускаются на ограниченную глубину — ориентировочно до 1,0 м в насыпных и песчаных грунтах, до 1,25 м в супесях, до 1,5 м в суглинках и глинах, до 2,0 м в особо плотных грунтах. Точные значения и условия берут из СП и проекта производства работ.
Откосы выемок
При большей глубине стенкам придают откос — уклон, при котором грунт держится сам. Крутизну откоса (отношение высоты к заложению) назначают по виду грунта и глубине: чем слабее и влажнее грунт, тем положе откос. Для песка откосы делают положе, для плотной глины — круче. Конкретные значения крутизны для каждого грунта и глубины приведены в нормах.
Крепление стенок
Когда откосы невозможны (стеснённые условия, близкая застройка, большая глубина), стенки крепят: щитами с распорками, шпунтовым ограждением, «стеной в грунте». Это дороже, но позволяет копать вертикально и безопасно рядом с соседними зданиями.
Ориентиры по глубине выемок без крепления (грунт естественной влажности)
| Грунт | Макс. глубина вертикальной стенки без крепления | Комментарий |
|---|---|---|
| Насыпной, песчаный | до 1,0 м | Осыпается легко, чаще нужен откос |
| Супесь | до 1,25 м | Снижать глубину при влажности |
| Суглинок, глина | до 1,5 м | Держит стенку лучше |
| Особо плотный грунт | до 2,0 м | Разработка может требовать рыхления |
Документы и допуски: в каких зонах нужно согласование
Земляные работы — не только техника, но и разрешительная сторона. Объём документов зависит от того, частный это участок или городская территория.
На своём участке (частное строительство)
Внутри своего участка для копки траншеи или котлована под собственный дом отдельное разрешение, как правило, не требуется. Но это не освобождает от обязанности знать расположение проходящих по участку или рядом коммуникаций и соблюдать охранные зоны (газопровод, кабель, водопровод) — копать в них без согласования нельзя.
На городской и общественной территории
Если работы затрагивают улицы, дворы, зоны общего пользования, охранные зоны сетей — нужен ордер (разрешение) на производство земляных работ. Его выдают уполномоченные органы (в Москве — профильные ведомства через региональный портал). Для оформления готовят заявление, проект, согласования с владельцами сетей. Подробно процедуру разбираем в отдельной статье — заявление и допуск на земляные работы.
Допуск и охрана труда
Земляные работы относятся к работам с повышенной опасностью. Для производственных объектов оформляют наряд-допуск, проводят инструктаж, организуют ограждение и сигнальное освещение выемок. Организационно-технические мероприятия (ППР, безопасность, контроль качества) — тема отдельного материала.
Сметы и нормирование земляных работ
Объём и стоимость земляных работ считают по сметным нормативам. Базовый документ для расценок — сборник №1 «Земляные работы» в системах ГЭСН и ФЕР. В нём нормированы выемка грунта экскаватором, вручную, разработка с погрузкой и без, обратная засыпка, уплотнение, в зависимости от группы грунта по трудности разработки.
Стоимость складывается из объёма грунта (м³), способа разработки (механизированный дешевле ручного на больших объёмах), группы грунта, дальности вывоза и условий стеснённости. Точную смету составляют по проекту — «средние цены из интернета» для земляных работ обманчивы, потому что объём и группа грунта на каждом объекте свои. Если нужен расчёт — лучше заказать земляные работы под ключ с выездом на замер и фиксацией объёмов в договоре.
Механизированные земляные работы против ручных
- Большой объём быстро — котлован за смену
- Дешевле в пересчёте на кубометр на объёме
- Нужен заезд техники и место для манёвра
- Оставляют недобор под ручную доработку
- Оптимальны для котлованов и длинных траншей
- Подходят для стеснённых условий и малых объёмов
- Обязательны в охранных зонах коммуникаций
- Точная доработка дна и приямков
- Медленнее и дороже за кубометр на объёме
- Незаменимы там, где техника не пройдёт
Чек-лист перед началом земляных работ
- Есть проект/смета с объёмами и отметками
- Уточнено расположение подземных коммуникаций
- Получены согласования и ордер, если работы вне своего участка
- Снят и складирован плодородный слой грунта
- Выполнена геодезическая разбивка осей и контуров
- Определён способ: откосы или крепление стенок по грунту и глубине
- Продумано водоотведение при риске подтопления
- Заложен недобор дна под ручную доработку
- Запланирована обратная засыпка с послойным уплотнением
