Как выставить маяки для стяжки пола: типы, шаг и уровень

Маяки — это направляющие, по которым правилом выводят идеально ровную плоскость стяжки. Если выставить их с ошибкой, неровным получится весь пол, как ни старайся с раствором. Разбираем по делу: какие бывают маяки, с каким шагом их ставить, как выставить по лазерному уровню на раствор или регулируемые крепления — и какие ошибки чаще всего портят результат.
Зачем нужны маяки и какие бывают

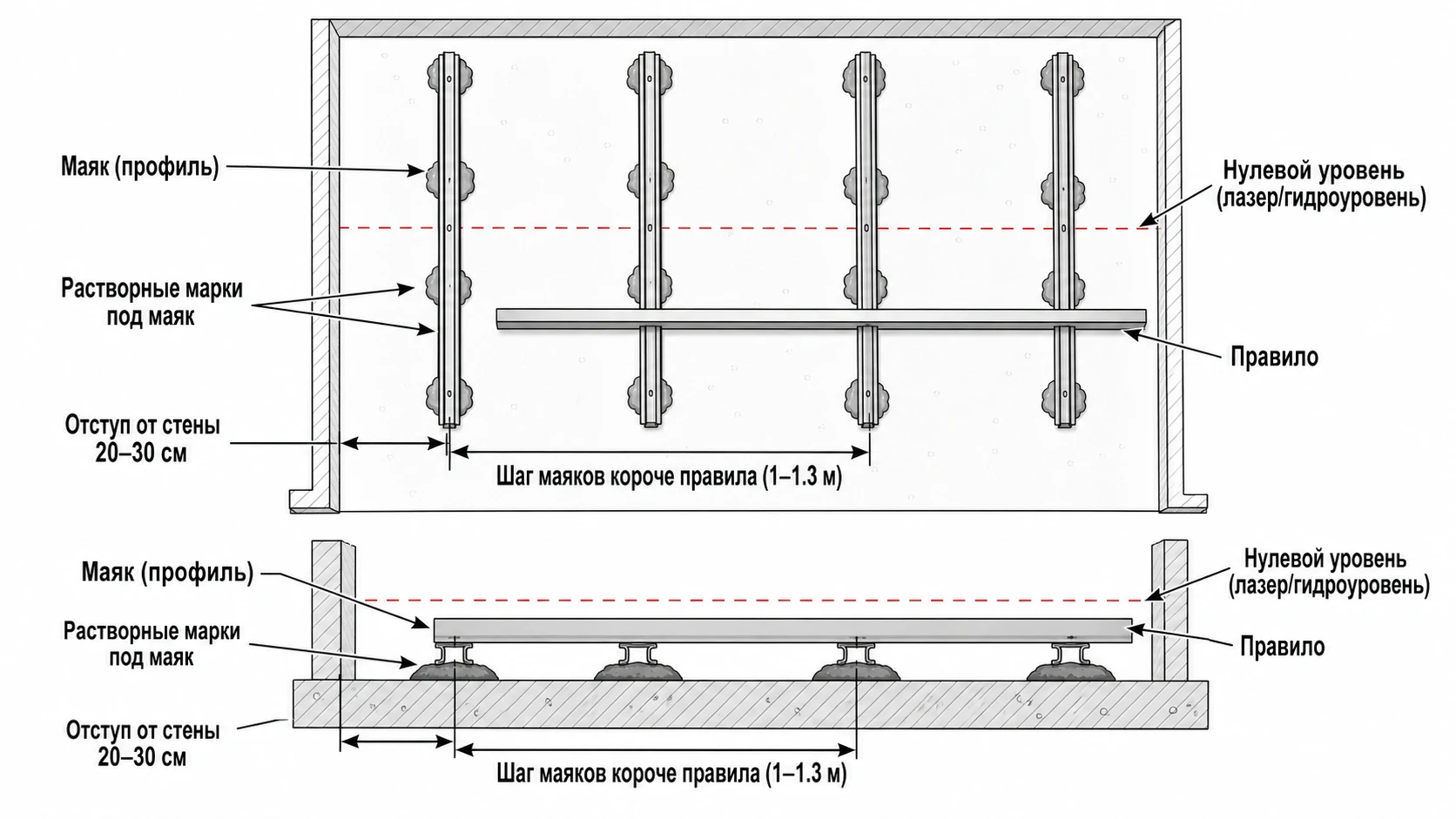

Маяк задаёт верхний уровень стяжки. Правило опирается на два соседних маяка и снимает лишний раствор, оставляя ровную поверхность. Без маяков вывести горизонталь на глаз невозможно. Это узкая операция в рамках общей заливки — полный процесс описан в статье стяжка пола своими руками.
Основные типы маяков:
- Металлический штукатурный профиль (Т-образный, ПМ). Самый ходовой вариант для мокрой стяжки. Жёсткий, ровный, легко выставляется на растворные горки.
- Маячковый профиль ПН/направляющая. Используют как направляющую, в том числе для полусухой и сухой стяжки.
- Реечные (деревянные) маяки. Бюджетно, но дерево ведёт от влаги — для мокрой стяжки хуже металла.
- Растворные (из самого раствора) маяки. Гряды из густого раствора, выровненные по уровню. Не нужно вынимать, но требуют навыка.
- Регулируемые маяки на саморезах-«паучках». Удобны для точной настройки высоты винтом, особенно при больших площадях.

Шаг маяков и расстояние от стен
Главное правило шага: расстояние между маяками должно быть на 20–30 см меньше длины правила. Если правило 1,5 м — шаг 1,1–1,2 м; если 2 м — шаг 1,5–1,7 м. Так правило всегда опирается сразу на два маяка и не проваливается между ними.
- Первый маяк ставят в 20–30 см от стены, а не вплотную — иначе у стены останется незаполненная полоса, недоступная правилу.
- Последний маяк — тоже в 20–30 см от противоположной стены.
- Маяки располагают параллельно направлению заливки и движения правила — обычно от дальней стены к двери.
Как выставить маяки по уровню: пошагово
Понадобятся лазерный (или водяной) уровень, рулетка, быстротвердеющий раствор или регулируемые крепления.
Шаг 1. Находим нулевой уровень
Лазерным уровнем находим самую высокую точку основания. От неё откладываем минимальную толщину стяжки (для ЦПС — не меньше 30 мм) и отбиваем по стенам линию верха стяжки. Это и есть нулевая отметка, на которую выставляем все маяки.
Шаг 2. Размечаем линии маяков
Отмеряем от стены 20–30 см и проводим первую линию вдоль комнаты, затем параллельные с расчётным шагом. По этим линиям пойдут маяки.
Шаг 3. Выставляем маяки на раствор
Вдоль линии накидываем горки густого быстротвердеющего раствора (гипсового или цементного с ускорителем) с шагом 30–40 см. Вдавливаем в них профиль и, контролируя лазером или уровнем, подгоняем его верх точно к нулевой отметке — где-то прижимаем сильнее, где-то подкладываем раствор. Проверяем уровень и вдоль, и поперёк маяка.
Шаг 4. Контроль плоскости
Прикладываем правило поперёк маяков: его край должен лечь на все маяки без зазоров и качания. Если маяк проседает или торчит — поправляем, пока раствор не схватился.
Шаг 5. Даём схватиться
Раствору под маяками дают схватиться (на быстром составе — 1–2 часа, на цементном — до суток), чтобы маяки не сдвинулись при заливке. Только потом заливают стяжку.
Шаг маяков под длину правила
| Длина правила | Шаг маяков | Отступ от стен |
|---|---|---|
| 1,5 м | 1,1–1,2 м | 20–30 см |
| 2 м | 1,5–1,7 м | 20–30 см |
| 2,5 м | 2,0–2,2 м | 20–30 см |
Нужно ли вынимать маяки
Металлические маяки вынимают после того, как стяжка схватится (обычно через сутки): профиль внутри стяжки со временем ржавеет, и по его линии появляется трещина. Образовавшиеся борозды сразу заполняют тем же раствором и заглаживают тёркой вровень с поверхностью.
Растворные маяки из самого раствора вынимать не нужно — они становятся частью стяжки. Это их главное преимущество, хотя выставить их ровно сложнее. На больших площадях, где ошибка в маяках стоит дорого, проще сразу заказать стяжку под ключ с выводом уровня по лазеру.
Частые ошибки
Даже у опытных мастеров маяки иногда уводит — вот ошибки, которые портят плоскость стяжки:
- Слишком большой шаг под короткое правило — правило проваливается, появляются волны.
- Маяки вплотную к стене — у стены остаётся незаполненная полоса.
- Не проверили плоскость поперёк — отдельный маяк торчит или просел, и весь пол повторяет ошибку.
- Залили до схватывания раствора под маяками — маяки сдвинулись при заливке.
- Оставили металлические маяки в стяжке — ржавая трещина по линии профиля.
Чек-лист: маяки выставлены правильно
- Нулевой уровень отбит лазером от самой высокой точки
- Первый и последний маяк в 20–30 см от стен
- Шаг маяков на 20–30 см меньше длины правила
- Маяки выверены уровнем вдоль и поперёк
- Правило ложится на соседние маяки без зазоров
- Раствор под маяками схватился до заливки
- Металлические маяки вынуты, борозды заделаны
